Codelco genera US$1.340 millones en excedentes durante 2019

Codelco informó a la Comisión para el Mercado Financiero que generó US$1.340 millones en excedentes durante 2019, frente a los US$1.606 millones del año previo. La cuprífera destacó que logró corregir el rumbo en cuanto a producción y a costos durante la segunda mitad del año, lo que impactó de manera positiva en sus resultados finales.

La producción propia de cobre fino fue de 1,59 millón de toneladas, 5,3% inferior a la obtenida en 2018 (de 1,68 millón de ton), debido a los eventos climáticos en el norte, la huelga de algunos sindicatos en Chuquicamata y otros problemas operacionales ocurridos en el primer semestre del pasado ejercicio.

Costos operacionales

La minera indicó que los costos directos (C1) fueron levemente superiores a los de 2018 (1,8%) debido a la menor producción, lo que fue compensado con la implementación de un plan de ahorro; menores gastos en servicios, renegociaciones de contratos críticos, proveedores low cost y el incentivo al uso de bodegas extracontables.

El costo neto a cátodo, alcanzó los 225 c/lb, 2,8% menos que en 2018. Esta cifra se debe a los menores gastos no operacionales (castigos, provisiones y otros) y a la venta de la filial GNL Mejillones, que responde a la definición de la compañía de poner foco en el negocio principal, la producción de cobre.

Cabe indicar que en el segundo semestre los costos C3 fueron 19% más bajos que en el primer semestre. Mientras que la producción de la segunda mitad del año creció en 24%, debido a una mayor continuidad operacional y mejor gestión.

La generación de caja operacional (Ebitda), en tanto, llegó a US$4.043 millones, US$653 millones por debajo del año pasado, con un margen de 32%. La variación obedece al precio del cobre y a la menor producción.

Junto con ello, la Corporación resaltó que a pesar del complejo escenario actual, logró un financiamiento adicional de largo plazo por US$2.000 millones, a 10 y 30 años, lo que fortaleció la posición de caja en el balance. Con esto, la razón de endeudamiento de la estatal quedó en 4,06 veces.

Avance de proyectos estructurales

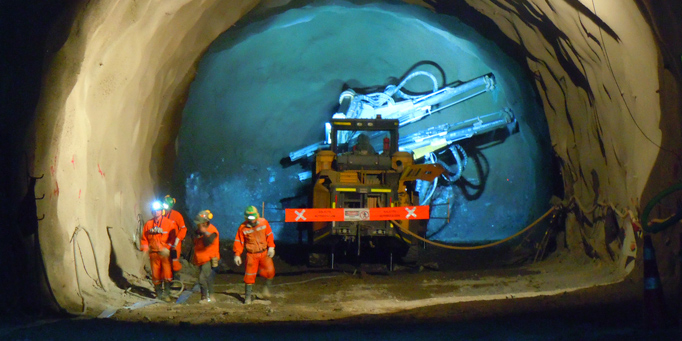

Codelco informó que el proyectos Traspaso Andina, en la Región de Valparaíso, llegó a 83% en el avance de su construcción y será inaugurado en 2020 para alargar la vida de la mina.

En tanto, en la Región de O’Higgins, Andes Norte presenta un avance total de 56%, mientras avanzan las obras tempranas de Andesita (32%) y Diamante (22%). Estas tres obras constituyen el Proyecto de Desarrollo El Teniente que permitirá extender por 50 años esta operación, a través de la explotación del nivel más profundo de la mina.

Por su parte, el avance de las obras de Rajo Inca, obra ubicada en Atacama, llegó a 83%.
